7月22日凌晨02:49分,金剛山隧道10kV高壓石排線06號桿B相跳線燒斷,維護人員立即啟動發電機備用電源,經過搶修,于當天下午15:09分恢復正常電力供應。此次停電事故造成我路段金剛山隧道電力缺相,燒壞接觸器4個、配電房散熱排風扇4臺,直接經濟損失1800元。確認故障后,隧道站按流程逐級上報,經選型、采購、安裝、測試,一個個的故障點被陸續排除并修復,截止目前,所有故障設備均已更換并恢復正常。

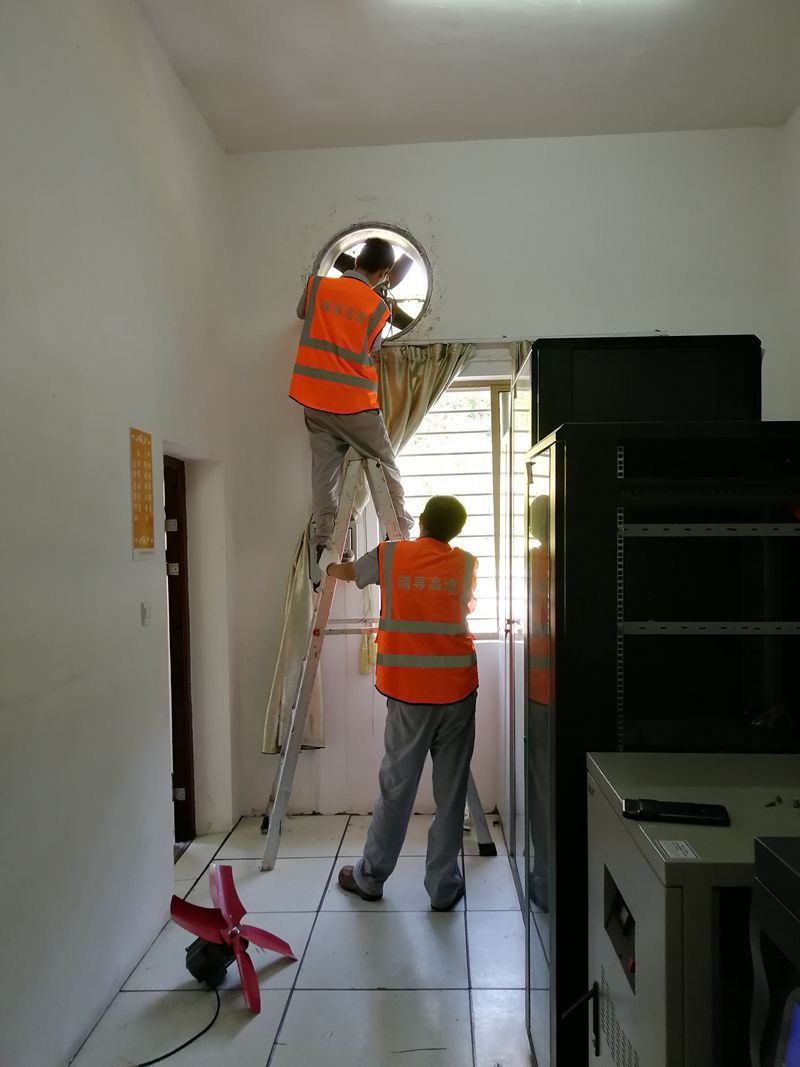

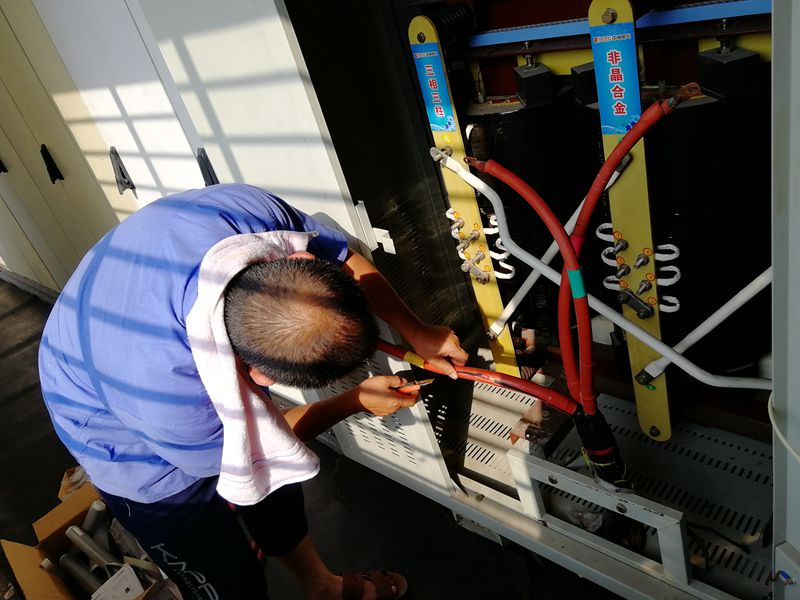

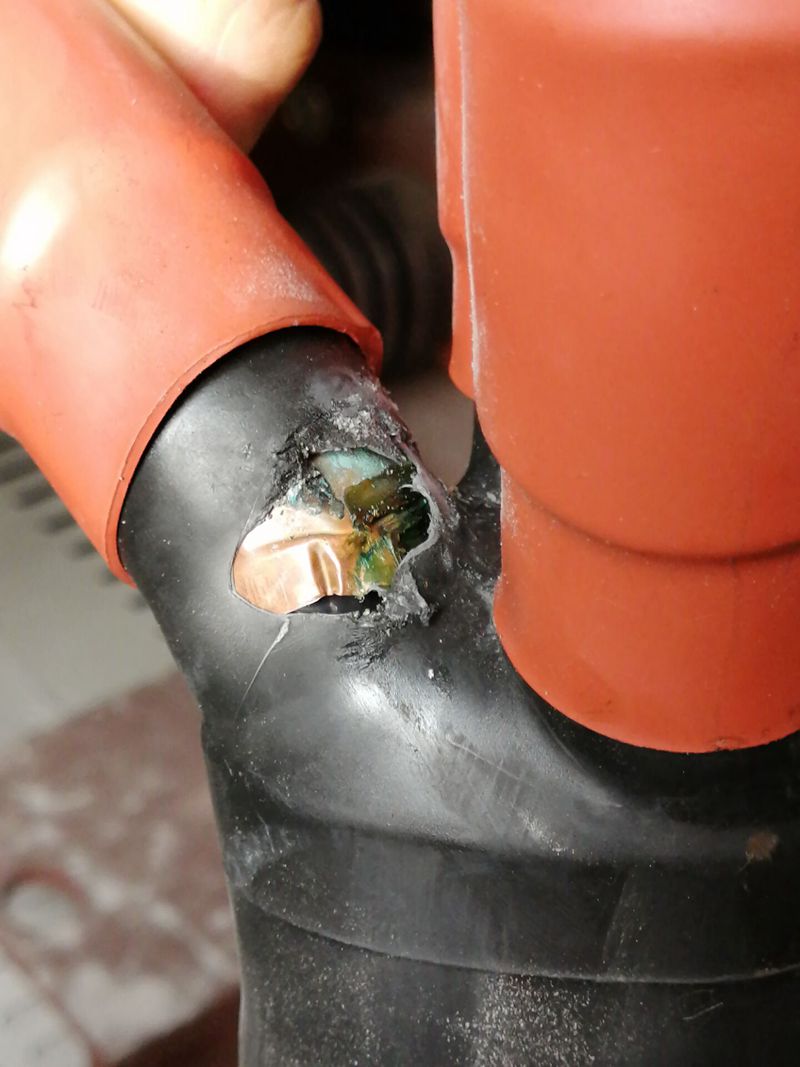

8月9日,金剛山隧道小樁號配電房再次突發故障,隧道內基本照明及應急照明回路供電異常。隧道機電維護人員立即啟動發電機備用電源,同時做好各項安全防護措施,對內部供配電設施進行全面檢查,經過近5個小時的仔細排查,最終判定為小樁號參數穩壓器主機芯故障,故障瞬間的大電流沖擊照明變壓器,加上夏季高溫,加劇了橡膠等絕緣層的老化,最終導致變壓器電纜頭絕緣層破損,電纜頭輕微放電,為了保護照明變壓器情況繼續惡化,維護人員決定采用風機變壓器通過中間聯絡柜的方式供電照明回路。
8月12日,照明變壓器電纜頭絕緣層專用保護套修復正常,經過測試,照明變壓器恢復正常工作。
這就是隧道管理站的日常。
